三公司红寺堡光伏项目35千伏集电线路成功跨越太中银铁路
本站宁夏吴忠讯:6月10日,三公司红寺堡区新能源基地300万千瓦光伏复合发电(一期100万千瓦)项目铁塔跨太中银铁路封网成功,项目建设进入最后的冲刺阶段。

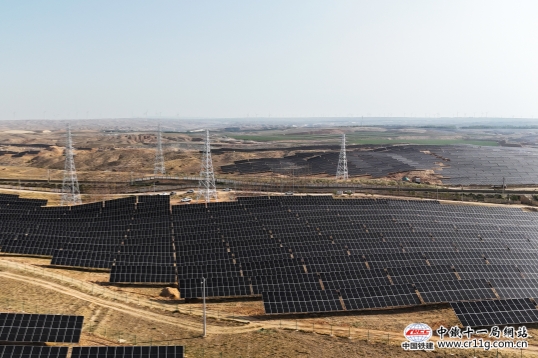

施工现场(曹飞 摄)
该项目位于宁夏回族自治区吴忠市红寺堡区西北部,是大型地面光伏电站项目。三公司施工区域位于光伏场区西南部,占地面积约6400亩,东邻京藏高速,南接定武高速,紧邻太中银铁路两侧,直流侧装机容量达到235.786兆瓦,交流侧装机容量约为195.6兆瓦,共计63个发电单元,划分为10回35千伏集电线路,最终送至新建330千伏升压站35千伏配电室。

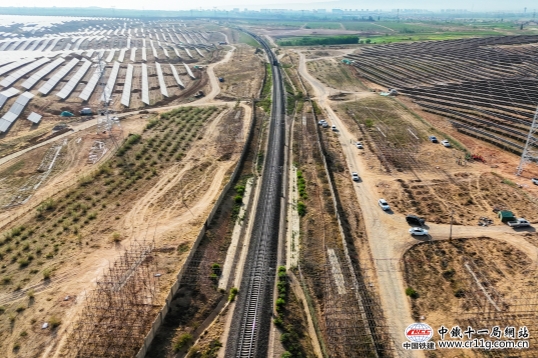

跨太中银铁路挂网施工(曹飞 摄)
在集电线路跨太中银铁路挂网施工前,项目团队多次深入施工现场实地踏勘,组织专题会议分析探讨施工关键工序,制定科学合理的施工方案,确保人力、材料、机械准备到位。施工过程中,项目团队主动与兰州铁路局对接沟通,严格遵循铁路部门相关规定和要求组织施工,落实落细技术管理规范和安全生产各项措施,顺利完成了跨太中银铁路封网施工任务。
作为宁湘两省能源合作的样板工程,红寺堡区新能源基地是加强建设国家重要综合能源基地、培育壮大新能源产业、加快打造千万千瓦级光伏发电基地的关键一步。项目通过“光伏+治沙”“光伏+种植”等模式送电入湘,对加强宁湘两省能源合作,助力湖南能源供应与安全,促进宁夏地区经济发展具有重要意义。
下一步,项目团队将细化施工节点,倒排工期计划,明确组件安装、电缆敷设、导线架设、35千伏电缆高速公路穿越等各阶段工作重点,加强施工过程管控,确保既定节点目标顺利完成。(文/曹飞 审核/文继飞 徐云华)
